Hướng dẫn Lựa chọn Toàn bộ dự án Trên phần mềm Quản lý thi công 360
Hệ thống tự động phân bổ lại khối lượng kế hoạch theo ngày mới, hỗ trợ điều chỉnh thời gian thi công và xuất báo cáo chi tiết.
Danh mục
Bộ phận bán hàng
SĐT: 0787 64 65 68
Zalo: 0971 954 610
SĐT: 0975 866 987
Zalo: 0975 866 987
SĐT: 0377 101 345
Zalo: 0377 101 345
SĐT: 098 884 9199
Zalo: 098 884 9199
Danh sách đại lý
Support online
Ms Thúy
0787 64 65 68
Mr Hòa
0975 866 987
Ms Ly 360
0377 101 345
Mr Quyết
098 884 9199
Xem Video: https://youtu.be/barTAYe2z3U

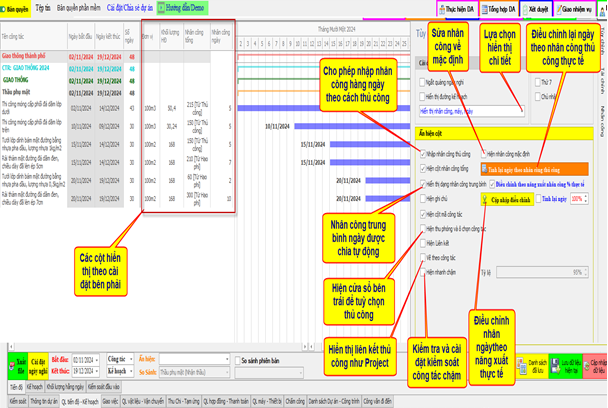

Ngoài các cách lọc và điều chỉnh ngày đã đề cập, bạn có thể trực tiếp kéo thanh ngang trên biểu đồ hoặc tạo các đường liên kết giống như trong phần mềm Project. Tiến độ cũng hỗ trợ nhiều tùy chỉnh nâng cao, chẳng hạn như tăng số lượng nhân lực hoặc điều chỉnh tăng/giảm năng suất lao động.
Các lệnh được thực hiện bằng cách nhấn vào, khi đó một cột bên trái sẽ xuất hiện để bạn nhập thông tin. Nếu sử dụng nút Tính lại nhân công thủ công, bạn cần nhập lại số lượng nhân công hàng ngày cho một công tác cụ thể. Sau khi điều chỉnh, nhấn nút này, hệ thống sẽ tự động điều chỉnh ngày kết thúc dựa trên nhân lực thực tế mà bạn đã nhập.
Trong trường hợp sử dụng tùy chọn điều chỉnh theo % năng suất, cách thao tác tương tự như nhập nhân công thủ công, nhưng thay vào đó bạn nhập tỷ lệ phần trăm năng suất thực tế. Ví dụ: nếu định mức yêu cầu 5 nhân công/ngày, nhưng bạn nhận thấy năng suất thực tế cao hơn, bạn chỉ cần nhấn vào nút Tính lại và nhập % năng suất thực đạt. Hệ thống sẽ tự động điều chỉnh ngày kết thúc dựa trên năng suất bạn đã nhập.

Thông thường, số lượng nhân công được hiển thị là mức trung bình, tính dựa trên hao phí mặc định. Nếu thực tế số lượng nhân công của công tác đó khác với số hiển thị, bạn cần nhập lại theo số liệu thực tế. Để thực hiện, hãy nhấn vào nút "Nhập nhân công thủ công".
Trong quá trình điều chỉnh thủ công nhiều lần, số liệu gốc tính toán ban đầu có thể bị thay đổi. Để khôi phục và hiển thị lại số nhân công gốc theo mặc định, bạn chỉ cần nhấn vào nút "Hiển thị mặc định", hệ thống sẽ hiển thị số liệu nhân công thực tế ban đầu của công tác đó.
Thông thường, ở Bước (a) nêu trên, số liệu nhân công chỉ được nhập để hiển thị và xuất báo cáo. Tuy nhiên, nếu người dùng muốn sử dụng số liệu nhân công thực tế này để điều chỉnh lại ngày hoàn thành, hãy thực hiện các Bước sau:
Hệ thống sẽ tự động điều chỉnh ngày kết thúc theo cách tính mới, bằng cách so sánh với nhân công gốc được tính theo định mức ban đầu. Dựa trên sự so sánh này, phần mềm sẽ quyết định kéo dài hoặc rút ngắn thời gian hoàn thành công tác.
Tương tự cách điều chỉnh ở Bước (a) thì cách làm này không cần nhập nhân công thực mà nhập 1 tỷ lệ tăng giảm nào đó thì nhân công hiển thị sẽ đồng loạt sửa lại theo cài đặt của bạn. Việc này chỉ cần chọn “Điều chỉnh theo năng suất nhân công % thực tế” và nhập % cần điều chỉnh tăng giảm rồi nhấn vào nút “Cập nhật điều chỉnh” là xong.
Tương tự Bước (d) ở trên nhưng nhấn vào nút check “Tính lại ngày” thì ngày kết thúc thực tế sẽ được giãn ra hay co lại theo tỷ lệ bạn cài đặt ở Bước trên.
Để điều chỉnh mối liên hệ giữa các công tác giống như trong phần mềm Project, bạn cần bật tùy chọn "Hiện liên kết". Khi đó, phần mềm sẽ thêm một cột mới bên trái cột đơn vị tính để bạn nhập thông tin liên kết.
Cách nhập mối liên hệ được áp dụng cho tất cả các cấp như hạng mục, nhóm, tuyến và công tác. Các ký hiệu liên kết tuân theo quy ước như:
Những ký hiệu này giúp xác định chính xác mối quan hệ giữa các công tác và đảm bảo tính logic trong kế hoạch.
CÔNG TY CỔ PHẦN CÔNG NGHỆ TBT VIỆT NAM
Địa chỉ: 122 Lê Lai, tổ 4 Bắc Sơn, phường Quang Trung, tỉnh Thanh Hóa
Website: NghiemThuXayDung.com
Hotline: 090 336 7479 – 0787 64 65 68 - 091 222 4669
Phần mềm được viết và gia công - phân phối bởi công ty TBT Việt Nam
Bài viết liên quan
Hướng dẫn Lựa chọn Toàn bộ dự án Trên phần mềm Quản lý thi công 360
Hệ thống tự động phân bổ lại khối lượng kế hoạch theo ngày mới, hỗ trợ điều chỉnh thời gian thi công và xuất báo cáo chi tiết.
Hướng dẫn Lựa chọn Giai đoạn đã chọn Trên phần mềm Quản lý thi công 360
Chế độ này giúp phân bổ công việc chính xác từ ngày bắt đầu đến kết thúc dự án, đảm bảo khối lượng công việc hợp lý.
Hướng dẫn lọc và phân bổ lại tài nguyên thời gian còn lại Trên phần mềm Quản lý thi công 360
Điều chỉnh kế hoạch tiến độ cho thầu phụ, chọn kỳ cần chỉnh (quý 1, 2...), nhập khối lượng, hệ thống tự phân bổ.
Hướng dẫn Phân bổ khối lượng và đồng bộ tiến độ giữa thầu chính thầu phụ Phân bổ khối lượng và đồng
Phân khai, đồng bộ tiến độ thầu phụ; lập, xuất, chỉnh sửa và đọc tiến độ từ Excel để cập nhật, kiểm tra và hoàn thiện kế hoạch.
Hướng dẫn Báo cáo chênh lệch tiến độ thi công Trên phần mềm Quản lý thi công 360
Hướng dẫn lập tiến độ trên phần mềm cho thầu chính và phụ: nhập, điều chỉnh ngày, đồng bộ công tác và kiểm soát tiến độ.
Hướng dẫn quản lý công trường thầu phụ sản lượng thực tế Trên phần mềm Quản lý thi công 360
Nhập và quản lý khối lượng thi công hằng ngày: chọn thầu phụ, hạng mục, nhập dữ liệu, lưu và cập nhật lên server.
Hướng dẫn Hợp đồng vật liệu Thực hiện từ bước 6 trở đi Trên phần mềm Quản lý thi công 360
Thêm vật liệu vào phụ lục hợp đồng: chọn “Thêm vật liệu”, lấy theo đơn giá thi công, bỏ lọc kế hoạch, tìm – lọc – chọn vật liệu, nhấn “Đồng ý”.
Hướng dẫn chi tiết thực hiện phần tạo hợp Ðồng thầu phụ Trên phần mềm Quản lý thi công 360
Tạo hợp đồng thầu phụ sau khi phân khai khối lượng; tiến độ và dữ liệu đồng bộ theo thầu chính.
Hướng dẫn chi tiết thực hiện phần tạo hợp Ðồng thầu chính Trên phần mềm Quản lý thi công 360
Hướng dẫn tạo hợp đồng thầu chính và quản lý phụ lục, thanh toán chi tiết trên phần mềm Quản lý Thi công 360.
Hướng dẫn Lập đơn giá và kiểm tra khối lượng phân khai thầu phụ Trên phần mềm Quản lý thi công 360
Hướng dẫn tạo, điều chỉnh đơn giá thầu phụ và phân khai khối lượng theo đúng quy trình quản lý chi phí xây dựng.
Hướng dẫn Tổng hợp chi phí hợp đồng dự án Trên phần mềm Quản lý thi công 360
PAKT theo dõi chi phí, lợi nhuận dự án; hỗ trợ tạo hợp đồng, quản lý chi phí và hiệu quả đầu tư theo quy định.
Hướng dẫn Điều chỉnh tiến độ, tổng hợp vật tư Trên phần mềm Quản lý thi công 360
Điều chỉnh tiến độ thầu phụ nếu cần, tổng hợp và xuất kế hoạch vật tư tự động theo từng giai đoạn thi công.
Hướng dẫn Phân tuyến thầu tại bảng phân khai Trên phần mềm Quản lý thi công 360
Phân đoạn đo bóc, chia tầng – tuyến cho nhà thầu, cập nhật phân khai và nhập khối lượng chi tiết theo tuyến.
Hướng dẫn Phân khai khối lượng cho thầu phụ tổ đội Trên phần mềm Quản lý thi công 360
Phân khai khối lượng cho tổ đội/thầu phụ qua 5 bước: chọn sheet, đơn vị, thêm công tác, chọn khối lượng, xác nhận.
