• Đăng nhập
Menu
  • Trang chủ
  • Đặt hàng
  • Khuyến mãi
  • Sản phẩm
  • Hỗ trợ
  • Hướng dẫn
    • Nghiệm thu xây dựng
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Dự toán
      • Video hướng dẫn
      • Bài viết hướng dẫn
    • Quản lý dự án
      • Video hướng dẫn
      • Bài viết hướng dẫn
  • Đào tạo
    • Online
    • Offline
  • Tin hoạt động
  • Liên hệ

Danh mục

  • Tái bản quyền
  • Hướng dẫn sử dụng thử full bản quyền
  • Hướng dẫn sử dụng
  • Tải Biểu mẫu - Nhật ký
  • Hướng dẫn lập hồ sơ
  • Tiêu chuẩn
  • Định mức
  • Tải về tiện ích
  • Hướng dẫn Quản Lý Dự Án

Bộ phận bán hàng

  • Ms Thúy

    SĐT: 0787 64 65 68

    Zalo: 0971 954 610

  • Mr Hòa

    SĐT: 0975 866 987

    Zalo: 0975 866 987

  • Mr Quyết

    SĐT: 098 884 9199

    Zalo: 098 884 9199

Danh sách đại lý

  • Hà Nội

    Nguyễn Thúy
    SĐT: 0787 64 65 68
  • Thành phố Hồ Chí Minh

    Dương Thắng
    SĐT: 090 336 7479

Support online

  • Bộ phận
    kinh doanh
  • Hỗ trợ
    kỹ thuật
  • Chăm sóc
    khách hàng
  • Góp ý
    dịch vụ
Chăm sóc khách hàng: 0787 64 65 68

Bộ phận kinh doanh

  • Ms Thúy

    0787 64 65 68

  • Mr Hòa

    0975 866 987

  • Mr Quyết

    098 884 9199

Biên bản nghiệm thu công việc xây dựng và các vấn đề cần quan tâm trong công tác nghiệm thu

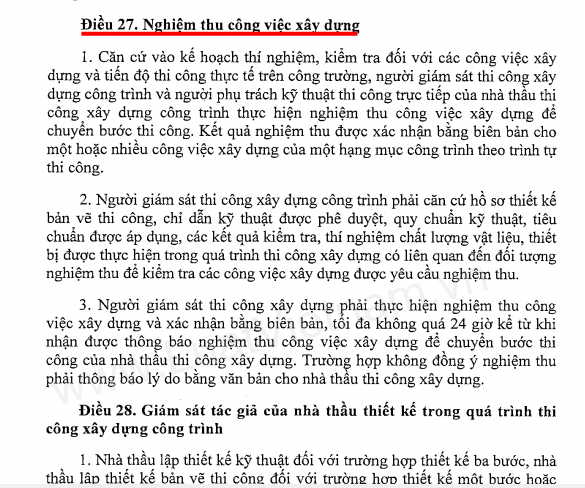

Nghị định 46/2015/NĐ-CP quy định về công tác nghiệm thu công việc xây dựng.

     Việc nghiệm thu công việc xây dựng phải dựa trên những căn cứ được quy định tại Điều 27 Nghị định 46/2015/NĐ-CP như sau:

1. Căn cứ vào kế hoạch thí nghiệm, kiểm tra đối với các công việc xây dựng và tiến độ thi công thực tế trên công trường, người giám sát thi công xây dựng công trình và người phụ trách kỹ thuật thi công trực tiếp của nhà thầu thi công xây dựng công trình thực hiện nghiệm thu công việc xây dựng để chuyển bước thi công. Kết quả nghiệm thu được xác nhận bằng biên bản cho một hoặc nhiều công việc xây dựng của một hạng mục công trình theo trình tự thi công.

2. Người giám sát thi công xây dựng công trình phải căn cứ hồ sơ thiết kế bản vẽ thi công, chỉ dẫn kỹ thuật được phê duyệt, quy chuẩn kỹ thuật, tiêu chuẩn được áp dụng, các kết quả kiểm tra, thí nghiệm chất lượng vật liệu, thiết bị được thực hiện trong quá trình thi công xây dựng có liên quan đến đối tượng nghiệm thu để kiểm tra các công việc xây dựng được yêu cầu nghiệm thu.

3. Người giám sát thi công xây dựng phải thực hiện nghiệm thu công việc xây dựng và xác nhận bằng biên bản, tối đa không quá 24 giờ kể từ khi nhận được thông báo nghiệm thu công việc xây dựng để chuyển bước thi công của nhà thầu thi công xây dựng. Trường hợp không đồng ý nghiệm thu phải thông báo lý do bằng văn bản cho nhà thầu thi công xây dựng.

Nghị định 46/2015/NĐ-CP quy định về công tác nghiệm thu công việc xây dựng

      Công tác nghiệm thu công việc xây dựng bao gồm những nội dung sau:

Công tác nghiệm thu công việc xây dựng (công tác đất, cốp pha, cốt thép, bê tông, khối xây, cấu kiện, bộ phận kết cấu công trình, lắp đặt thiết bị và chạy thử không tải); tùy tình hình thực tế mà tổ chức thực hiện theo quy định.

– Kiểm tra hiện trạng đối tượng nghiệm thu.

– Kiểm tra hệ thống chống đỡ tạm, giàn giáo và các giải pháp bảo đảm an toàn.

– Kiểm tra các kết quả thử nghiệm, đo lường để xác định chất lượng và khối lượng của vật liệu, cấu kiện xây dựng, kết cấu, bộ phận công trình, máy móc thiết bị, trong đó công việc kiểm tra là bắt buộc đối với:

+ Kết quả thử nghiệm chất lượng về biện pháp gia cố nền, sức chịu tải của cọc móng

+ Kết quả thí nghiệm đất (đá) đắp.

+ Kết quả thí nghiệm bê tông, cốt thép, kết cấu thép.

+ Kết quả thí nghiệm liên kết hàn, bu lông cường độ cao của kết cấu thép.

+ Kết quả kiểm tra ứng suất, biến dạng của cốt thép ứng suất trước.

+ Kết quả thử nghiệm kết cấu (nếu có): vì kèo thép, kết cấu chịu lực…

+ Kết quả kiểm tra khối lượng của kết cấu, bộ phận hoặc công trình.

– Đối chiếu và so sánh những kết quả kiểm tra nêu trên với thiết kế được duyệt, quy chuẩn và tiêu chuẩn xây dựng, chỉ dẫn kỹ thuật của nhà sản xuất.

– Đánh giá kết quả công việc, đánh giá chất lượng đối với từng công việc xây dựng; lập bản vẽ hoàn công công việc. Cho phép chuyển công việc tiếp theo khi công việc trước đủ điều kiện nghiệm thu.

Từ các cơ sở nêu trên, lập biên bản nghiệm thu (kèm theo bản vẽ hoàn công).

      Những lưu ý về lấy mẫu thí nghiệm và nghiệm thu xây dựng:

– Khi lấy mẫu thí nghiệm phải lập biên bản lấy mẫu có đại diện của A (giám sát), B cùng ký. Biên bản lấy mẫu phải ghi rõ quy cách mẫu, số lượng mẫu, ký hiệu mẫu, thời gian lấy mẫu và cấu kiện lấy mẫu.

– Số lượng mẫu thí nghiệm được lấy phải tuân theo tiêu chuẩn xây dựng đã được quy định. Nếu lấy ít hơn sẽ không đủ căn cứ kết luận chất lượng cấu kiện, ngược lại lấy quá nhiều sẽ gây lãng phí.

– Với các mẫu đưa đi thí nghiệm, phải có biên bản bàn giao mẫu giữa bên A, bên B và đại diện tổ chức thí nghiệm. Bản kết quả thí nghiệm mẫu phải được tiến hành ở những phòng thí nghiệm với các thiết bị thí nghiệm đã được công nhận hợp chuẩn (LAS…). Hồ sơ thí nghiệm phải được lưu trữ theo quy định hiện hành.

– Nghiệm thu công việc xây dựng phải tiến hành cho từng công tác, từng cấu kiện bộ phận, biên bản nghiệm thu phải ghi rõ tên công tác, cấu kiện được nghiệm thu và phải ghi đầy đủ các mục đã qui định theo mẫu.

     Nội dung trong biên bản nghiệm thu công việc xây dựng.

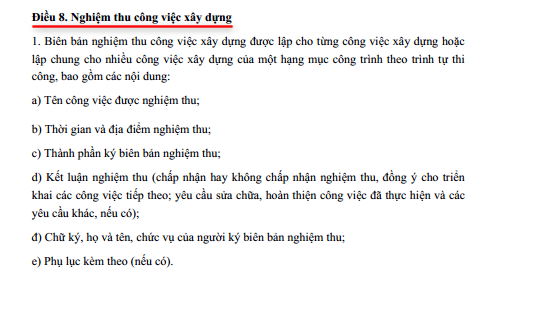

Nội dung trong biên bản nghiệm thu công việc xây dựng  được quy định tại Khoản 1 Điều 8 Thông tư 26/2016/TT-BXD quy định về quản lý chất lượng và bảo trì công trình xây dựng do Bộ trưởng Bộ Xây dựng ban hành như sau:

Biên bản nghiệm thu công việc xây dựng được lập cho từng công việc xây dựng hoặc lập chung cho nhiều công việc xây dựng của một hạng mục công trình theo trình tự thi công, bao gồm các nội dung:

a) Tên công việc được nghiệm thu;

b) Thời gian và địa điểm nghiệm thu;

c) Thành phần ký biên bản nghiệm thu;

d) Kết luận nghiệm thu (chấp nhận hay không chấp nhận nghiệm thu, đồng ý cho triển khai các công việc tiếp theo; yêu cầu sửa chữa, hoàn thiện công việc đã thực hiện và các yêu cầu khác, nếu có);

đ) Chữ ký, họ và tên, chức vụ của người ký biên bản nghiệm thu;

e) Phụ lục kèm theo (nếu có).

Điều 8 Thông tư 26/2016/TT-BXD quy định về quản lý chất lượng và bảo trì công trình xây dựng do Bộ trưởng Bộ Xây dựng

Trên đây là các lưu ý khi tiến hành nghiệm thu công việc xây dựng, và các nội dung trong biên bản nghiệm thu  được pháp luật quy định mà Nghiệm thu xây dựng 360 muốn giới thiệu tới các bạn rong bài viết này. Để hiểu rõ và chi tiết hơn về biên bản nghiệm thu công việc xây dựng bạn có thể tham khảo thêm tại “Hướng dẫn tạo và xuất biên bản nghiệm thu xây dựng”



Bài viết liên quan

Trình tự thi công nhà dân dụng công nghiệp chuẩn đầy đủ nhất

Trình tự thi công nhà dân dụng công nghiệp chuẩn đầy đủ nhất

Trình tự thi công dân dụng chuẩn

Trình tự thi công chuẩn cho tất cả các loại công trình thi công xây dựng, giao thông, thủy lợi 360

Trình tự thi công chuẩn cho tất cả các loại công trình thi công xây dựng, giao thông, thủy lợi 360

Trình tự thi công cho tất cả các loại dự án xây dựng

Quản lý khối lượng thi công xây dựng

Quản lý khối lượng thi công xây dựng

Quản lý đối với máy, thiết bị có yêu cầu nghiêm ngặt về an toàn lao động sử dụng trong thi công xây

Quản lý đối với máy, thiết bị có yêu cầu nghiêm ngặt về an toàn lao động sử dụng trong thi công xây

Trách nhiệm của người lao động trong việc đảm bảo an toàn lao động trên công trường

Trách nhiệm của người lao động trong việc đảm bảo an toàn lao động trên công trường

Trách nhiệm của chủ đầu tư

Trách nhiệm của chủ đầu tư

Quản lý vật liệu xây dựng, sản phẩm, cấu kiện, thiết bị sử dụng cho công trình xây dựng

Quản lý vật liệu xây dựng, sản phẩm, cấu kiện, thiết bị sử dụng cho công trình xây dựng

CÂU CHUYỆN CHUYỂN MÌNH CỦA DOANH NGHIỆP THI CÔNG TRONG KỶ NGUYÊN SỐ HÓA 4.0

CÂU CHUYỆN CHUYỂN MÌNH CỦA DOANH NGHIỆP THI CÔNG TRONG KỶ NGUYÊN SỐ HÓA 4.0

Làm việc thông minh hơn, không làm việc chăm chỉ hơn

Trình tự quản lý thi công xây dựng công trình

Trình tự quản lý thi công xây dựng công trình

Nội dung quản lý thi công xây dựng công trình

Nội dung quản lý thi công xây dựng công trình

Quản lý xây dựng nhà ở riêng lẻ

Quản lý xây dựng nhà ở riêng lẻ

THÔNG TƯ 22/2024/TT-BKHĐT Hướng dẫn việc cung cấp, đăng tải thông tin về lựa chọn nhà thầu và mẫu

THÔNG TƯ 22/2024/TT-BKHĐT Hướng dẫn việc cung cấp, đăng tải thông tin về lựa chọn nhà thầu và mẫu

Hướng dẫn việc cung cấp, đăng tải thông tin về lựa chọn nhà thầu và mẫu hồ sơ đấu thầu trên Hệ thống mạng đấu thầu quốc gia 2024

Giải thưởng về chất lượng công trình xây dựng

Giải thưởng về chất lượng công trình xây dựng

Phân định trách nhiệm giữa các chủ thể trong quản lý xây dựng công trình

Phân định trách nhiệm giữa các chủ thể trong quản lý xây dựng công trình

Phân loại và phân cấp công trình xây dựng

Phân loại và phân cấp công trình xây dựng

  • ‹
  • 1
  • 2
  • 3
  • 4
  • 5
  • 6
  • 7
  • 8
  • 9
  • 10
  • 11
  • ›
  • Nghiệm Thu Xây Dựng 360 (Số: 2915/2024/QTG, MST: 8545170484)
  • Địa chỉ: Phòng 219, CT5B Khu đô thị Xa La, Tân Triều, Thanh Trì, Hà Nội
  • Hotline: 0787 64 65 68 (Phản ánh chất lượng hỗ trợ của nhân viên 090 336 7479 Mr Thắng)
  • Email: nghiemthuxaydung.qlcl@gmail.com
  • Website: nghiemthuxaydung.com

Chi nhánh

  • Thành phố Hà Nội

    Nguyễn Thúy ĐT: 0787 64 65 68
  • Thành phố Đà Nẵng

    Dương Thắng ĐT: 096 636 0702
  • Thành phố Hồ Chí Minh

    Mr Bình ĐT: 091 222 4669
Hotline: 0787646568(Phảnánhchấtlượnghỗtrợcủanhânviên0903367479MrThắng)
Facebook Youtube Zalo: 0787 64 65 68 (Phản ánh chất lượng hỗ trợ của nhân viên 090 336 7479 Mr Thắng)
